同济 网上展览会
时 间:
关键词:

用 户:
密 码:








重庆市奉节县公平污水处理项目土建工程即将竣工(图)

http://www.waterchina.cn 2008/4/12 人民网


(水业中国网上海工作站4月11日讯)重庆市公平镇污水处理厂工程大部分工作已经完成,已初具规模,预计在2007年2月工程建设将全面完工投入试运行。工程自2005年开始实施,于2006年元月正式进入工程建设阶段,工程在1月至5月份为征地搬迁阶段,5月至12月份为工程施工阶段。

一、征地拆迁

根据中荷项目合作协议,征地拆迁由地方政府完成,重庆市奉节县人民政府为了不影响该项目的建设,在财政资金极度紧缺的情况下,专门研究后还是从有限的财政资金中拨出60万元用于工程征地拆迁。

公平镇污水处理厂征地面积4700m2,面积不大,但涉及土地征用、果树移植、坟地迁移、房屋拆迁安置、供电通讯线路迁移等。公平镇车家村地少人多,征用场地牵涉的农户多,人员复杂,问题多,工作量大,移民征地工作相当困难,征地工作开始时,工作人员无法进场,后来公平镇政府做了大量扎实工作后,征地工作才得以正常进行,历时三个多月,征地工作才得以基本完成。

二、工程施工

土地征用工作完成后,施工单位于5月初进场,开始施工测量,由于当地的农户太复杂,牵涉的农户多,征地中留下了一些意想不到的问题,堵工现象时有发生,直到2006年8月份才得以正常推进,由此导致工程前期施工进度缓慢,在施工后期,由于场地总面积仅4700m2,四周又受渝巴公路的限制,所有设备和施工布置均须在场地内完成,场地相当狭窄,因此在施工中只能逐一对水池进行施工,各工作面无法平行作业和交叉,场地狭窄是影响后期施工进度的主要因素,虽然施工单位在施工中作了很大的努力,但工程进度与年初目标还是存在一定的差距。

通过一年的施工,工程共完成土石方开挖2.1万m3,砼浇筑1856m3,砖砌围墙256m3,石砌挡墙3028m3,钢筋制安215t,设备安装完成95%,供电变压器安装完成,供电线路完成0.8km,完成供水管道1.6km。

2006年,整个工程共完成工程投资863.3万元,其中土建工程投资250.3万元,设备安装工程投资360万元,供水供电工程投资20万元,征地移民投资60万元,进水管网投资90万元,其它工程投资83万元。

●污水厂施工

1、土建工程施工

污水厂土建工程通过公开招标由重庆易成建筑有限公司承建,施工单位于2006年5月进场,5月17日由奉节县项目管理办公室主持,业主、监理、设计及施工单位完成了工程技术交底工作;技术交底完成后,施工单位积极准备,工程项目监理部于2006年6月5日下达了开工令,工程正式开工。

开工前期,由于遗留问题多,虽然业主和公平镇政府分别派驻专人在现场处理遗留问题,但由于当地少数农户蛮不讲理,胡搅蛮缠,堵工现象还是时有发生,对工程施工进度影响较大,在工程前期土石方开挖工作中,1万多方土石方开挖历时达两个多月之久。工程于8月底开始进行主体工程施工,于8月28日进行了第一个污水处理池的基础验收,年度内,工程相继完成了清水池、接触池、污水池、生物滤曝池、厌氧池、格栅间、调节池的施工。

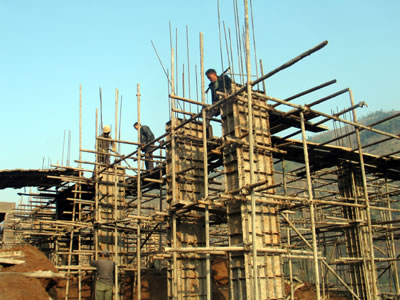

污水厂综合楼由于不影响工程直线工期,其施工工作在施工间隙中进行,现已完成了主体框架的施工。将近半年的土建工程施工,施工单位克服了场地狭窄、施工干扰、连续干旱高温的影响,污水厂土建工程完成了工作量的80%,完成了污水厂工程的大部分工作。

2、设备安装工程施工

工程设备安装单位于2005年招标确定为重庆三峡环保有限公司。

污水厂工程设备安装根据土建施工进度于2006年10月份进场开始进行预埋件安装,工程主要设备于11月中旬进场,现已安装完成进出水管网、排泥阀、水泵、刮泥机等设备,已完成设备安装的90%以上,1月底安装将全部结束,2007年2月试运行。设备安装单位虽然进场晚,但对工程准备充分,安装设备到位,安装工人技术熟练,在一个多月的时间内完成了全部安装工程的大部分工作,成绩显著。

●污水管网施工

公平镇为原区级小城镇,集镇形成较早,建成区内排水管网系统不规范,雨污合流,如果将集镇排水管网与雨水管网分开,投资较大,要在近期内完成存在较大的困难,由此,污水厂进水管网建设只对已形成的污水系统的污水进行收集。进水管网系统分东西两部分,东部由长龙中学采用砼管接入污水厂,西部利用渝巴路内排水沟改造加盖接入污水厂。进水管网工程建设奉节县负责投资并建设,奉节县人民政府委托公平镇政府负责工程的实施。管网工程于2006年9月动工,在11月份已全面完成,共完成管网建设3.5km。

三、工程管理

公平镇污水处理厂工程业主于2005年变更为重庆水利投资集团有限公司,业主变更后,水投公司便对工程开始实施和管理。公司积极筹备,在2005年11月完成了土建工程施工单位的招标,并签订了施工合同,采用邀请招标方式完成了工程监理招标并签订了监理合同,工程由重庆环境保护监理有限公司承担工程监理。

工程设备安装单位在业主变更前已经招标确定,由重庆三峡环境保护有限公司负责承建;工程设计由重庆大学完成。工程管理严格按照国家基本建设程序进行,监理公司成立了现场工程监理部,工程业主在现场成立了项目部,施工进度质量投资三控制实行监理负责制,工程质量监督由奉节县建委质监站负责。

整个工程计划在1月中旬完成土建主体工程,在1月底完成设备安装工程,在2月份完成场内道路和绿化,同时争取在2月上中旬完成设备调试并投入试运行,保证工程在2007运行。

(来源:人民网,上海供排水项目网helen编辑,2008年4月11日)


评论】【 】【打印】【关闭窗口

没有相关新闻!
Copyright © 2003 waterchina.cn, All Rights Reserved
电话:+86-10-64631602 传真:+86-10-64617055
 E-mail:webmaster@waterchina.cn  MSN:waterchina.cn@hotmail.com
通用网址:水业中国 中文域名:水业中国.com
 沪ICP备05024412号
