广西南宁市江南污水处理厂水质提标及三期工程如期试运行(图)

http://www.waterchina.cn 2019/9/10 南宁日报

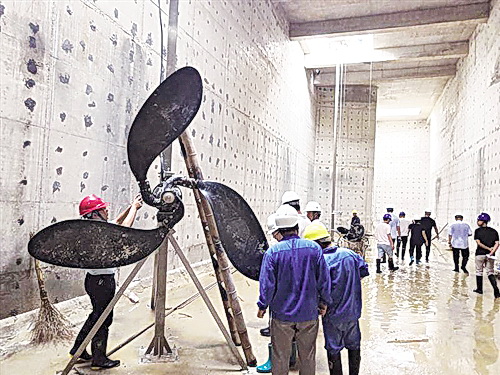

图为:设备安装人员在生物池安装推流器。(广西绿城水务股份有限公司供图)

(水业中国网上海工作站9月10日讯)城市水环境质量的提升,离不开污水处理设施的升级。广西绿城水务股份有限公司(以下简称绿城水务)积极投身水环境治理工作,全力推进污水处理厂新建和提标扩建工程建设,打造污水处理设施的升级版,助力南宁市生态宜居城市建设和绿城品质升级。8月30日,广西区内最大的污水处理厂提标扩建项目——江南污水处理厂水质提标及三期工程(以下简称江三期工程)如期通水试运行,为南宁市城市水环境综合治理再添“新军”。

大工程带来大考验 巨型钢筋笼创南宁市之最

江三期工程投资大,概算总投资达16.59亿元;规模大,建设内容包括24万立方米/日污水处理规模的扩建以及72立方米/日的提标改造,是列入“2018—2020年南宁市水环境综合治理新建和改扩建污水处理厂攻坚战”(以下简称“攻坚战”)12个项目中体量最大的项目,也是广西有史以来投资最大、规模最大的污水处理厂提标扩建工程。项目建成后,江南污水处理厂的污水处理能力将由48万立方米/日提高至72万立方米/日,出水水质由国家一级B标准提高至国家一级A标准。

“外运100万立方米土方量,浇筑23万立方米混凝土,浇筑桩基1.9万多根,使用钢筋2.6万吨和各类电缆35万米……”江三期工程施工方相关负责人介绍,该工程最高峰时日投入施工人员约900人、挖掘机16台、吊车18台、塔吊7台、土方运输车辆300多台,“工程建设规模之大、技术标准之高、施工工艺之复杂,对我们是一个巨大的考验。”

项目自2017年12月底正式开工建设以来,困难和挑战接踵而来。

出土量大。AAO生物池及二沉池施工区域原地面标高较高,需要外运约61万立方米的土方,绿城水务克服了施工期雨水天气较多的难题,4个多月内同时跨越几个城区消纳场完成了约60万立方米的出土量。

地质条件复杂、桩基多、施工难。工程部分施工区域为回填土,且部分区域土质较烂,部分区域又有大量建筑垃圾。而项目主要设施均位于地下,各类桩基达1.9万多根,每根桩基长度都在十几米以上,施工难度大。在正常地质条件下,水泥搅拌桩一套桩基每天可施工10根桩基,而本项目平均每天只能施工2—3根。

据介绍,在江三期工程的构筑物中,基础最深的是进水泵房及粗格栅之间的地下连续墙,深度达53.5米。该工程共需使用32幅连续墙巨型钢筋笼,这些巨型钢筋笼标准幅长53.5米、宽6米、厚度1.06米,其吊装垂直高度53.5米、吊装总重量近60吨,吊装高度与总重量均创全市之最。参建各方克服了工艺技术等难题,仅用6个月就完成了32幅深约53.5米的不规则连续墙施工。

土方外运、桩基施工问题的解决,为项目后续建设奠定了坚实基础。

逢山开路,遇水架桥 办法总比困难多,高歌猛进势如虹

受前期征拆困难、桩基施工难度大等客观因素影响,项目落下了不少工期。如何确保工程建设高效高质推进,按期实现通水试运行目标?这又是摆在参建各方面前的难题。

绿城水务相关项目负责人说:“绿城水务与各参建单位群策群力,制定了科学合理的工程实施方案和工期计划,倒排工期,做到月月有目标、周周有任务。”

关键节点之一的AAO生物池,占地面积2万平方米,施工体量大。参建各方优化施工组织方案,加大施工人员和设备投入,建设过程中最高峰时使用4台塔吊、6台起吊机等大小型机械,场地内最多时同时有300多人施工。该单体混凝土总量约为7.83万立方米,共使用钢筋8596吨、模板11.87万平方米和钢管6191吨,其中很多大块的模板和钢管需要在主体浇筑完成后拆除运出,因内部空间密闭狭小,无法使用起吊设备,只能采用人力拆除和清运,工程量和施工难度非常大。通过参建各方的不懈努力,短短10天内便将模板和钢管全部清出。最终,仅用4个多月便完成AAO生物池的主体建设。

南宁的夏季,热浪滚滚。在江三期工程工地,吊车挥动着长臂气势如虹,建设者们挥汗如雨,机器隆隆。白天,全体人员在30多摄氏度的气温里“蒸桑拿”;夜晚,工地灯火通明,建设者们忙碌穿梭,机械运转不停。在他们中间,有的在妻子临产之际仍坚守岗位,有的2个月不曾回家,还有很多初为人父母,放弃了陪伴孩子的周末,扎根在工地现场……

江三期工程除了体量大、施工难,资金保障也是个关键问题。绿城水务相关项目负责人透露:“项目需要16亿元的建设资金,压力不小。公司利用上市公司的优势增发非公开定向股票,通过向工行、交行、中行等商业银行申请项目贷款等方式多方筹措资金,有效保障了项目顺利推进的资金需求。”

党委指挥督战,党员冲锋在前 挂帅出征、挂图作战、挂责问效

城市污水处理设施建设的进展,直接关系到水环境治理成效,是打赢黑臭水体治理攻坚战的关键环节。江三期工程在南宁市12个污水处理厂攻坚项目中体量最大,时间紧,任务重,开局就是决战,起步就是冲刺。

在项目建设过程中,绿城水务党委切实发挥“把方向、管大局、保落实”作用,成立了以公司党委主要领导为组长的重点项目专项督查领导小组,对重点项目推进情况进行督查。党委主要领导多次到工地现场指挥,组织召开建设推进会,协调解决项目建设遇到的难题,提振参战人员推进项目建设的凝聚力和战斗力。为全力加快项目建设进度,公司党委派出一名分管领导现场办公,负责江三期工程的组织协调推进工作。党委督查小组对照项目倒排工期计划和相关会议纪要要求的时限,逐项督查落实完成情况,根据工作推进情况,对相关责任人进行问责和经济考核,挂责问效。

绿城水务南宁污水处理分公司党支部充分发挥基层党组织的战斗堡垒作用,组织江三期项目组3名党员成立了党员先锋队。其中,分公司项目负责人带头攻坚奋战在施工一线,利用业余时间积极组织项目组开会研讨项目建设过程中遇到的问题,协助项目部攻克了一个又一个难题;其他两名党员则直接参与施工的每一个环节、每一道程序,发挥党员先锋模范作用,带领全员抓进度、保工期,强监管、保安全,确保项目安全有序推进。

在项目攻坚冲刺阶段,各种工序、工作面交叉施工、全面推进,在党委的引领下,参建各方加强沟通协调,优化施工组织,在最大限度调动资源的情况下确保各项工作环环相扣、不留间隙。全体参建人员统一目标,团结一致,向项目建设发起最后的决战。

乘势而上,再立新功 全力以赴打赢水环境治理攻坚战

“开阀!”随着一声号令,水阀打开,污水通过管道逐步流入粗格栅、进水泵房……8月30日,江三期工程如期通水试运行。同日通水试运行的还有埌东污水处理厂四期工程和三塘污水处理厂水质提标及二期工程,3个项目合计将为南宁市新增35万立方米/日的污水处理能力,标志着“攻坚战”取得了重大进展。

随着南宁市经济社会不断发展,对污水处理能力和处理标准提出了更高的要求。绿城水务作为南宁市污水处理的骨干企业,充分履行国企的责任担当,坚持“治水、建城、为民”城市工作主线,适时启动了8个新建、改扩建污水处理项目的建设,包括对现有江南、埌东、三塘、五象4座污水处理厂进行改扩建,并新建物流园、朝阳溪、茅桥、那平江4座污水处理厂,8个项目共将为南宁市新增污水处理能力72万立方米/日。8月30日,江南、埌东、三塘3个改扩建污水处理项目率先完成建设并通水试运行,“攻坚战”首战告捷。

下一步,绿城水务将再接再厉,加快推进列入“攻坚战”的其余5个污水处理厂攻坚项目建设进度,力争于2020年6月底前全部实现通水试运行,为南宁市水环境治理再立新功。此外,仙葫水质净化厂目前正在筹建,计划年底开工建设,明年底完工。这一系列污水处理设施的建成运行,将为南宁市民的美好生活打造更好的水生态环境。
